รายงานประจาปี 2564 81
ผลการดาเนินงานท่ีสาคัญในด้านต่าง ๆ

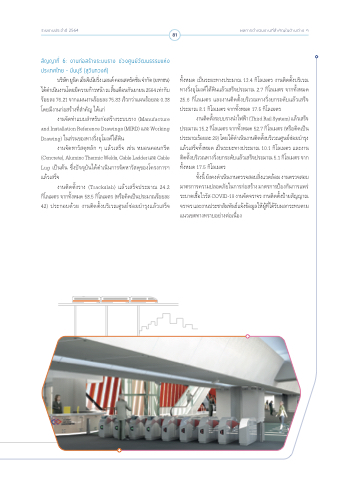

สัญญาท่ี 6: งานก่อสร้างระบบราง ช่วงศูนย์วัฒนธรรมแห่ง ประเทศไทย - มีนบุรี (สุวินทวงศ์)
บรษิ ทั ยนู คิ เอน็ จเิ นยี รงิ่ แอนด์ คอนสตรคั ชนั่ จา กดั (มหาชน) ได้ดาเนินงานโดยมีความก้าวหน้า ณ สิ้นเดือนกันยายน 2564 เท่ากับ ร้อยละ 76.21 จากแผนงานร้อยละ 75.83 เร็วกว่าแผนร้อยละ 0.38 โดยมีงานก่อสร้างที่สาคัญ ได้แก่
งานจัดทาแบบสาหรับก่อสร้างระบบราง (Manufacture and Installation Reference Drawings (MIRD) และ Working Drawing) ในส่วนของทางว่ิงอุโมงค์ใต้ดิน
งานจัดหาวัสดุหลัก ๆ แล้วเสร็จ เช่น หมอนคอนกรีต (Concrete), Alumino Thermic Welds, Cable Ladder และ Cable Lug เป็นต้น ซ่ึงปัจจุบันได้ดาเนินการจัดหาวัสดุของโครงการฯ แล้วเสร็จ
งานติดตั้งราง (Trackslab) แล้วเสร็จประมาณ 24.2 กิโลเมตร จากทั้งหมด 58.5 กิโลเมตร (หรือคิดเป็นประมาณร้อยละ 42) ประกอบด้วย งานติดตั้งบริเวณศูนย์ซ่อมบารุงแล้วเสร็จ
ท้ังหมด เป็นระยะทางประมาณ 13.4 กิโลเมตร งานติดตั้งบริเวณ ทางว่ิงอุโมงค์ใต้ดินแล้วเสร็จประมาณ 2.7 กิโลเมตร จากทั้งหมด 25.6 กิโลเมตร และงานติดตั้งบริเวณทางวิ่งยกระดับแล้วเสร็จ ประมาณ 8.1 กิโลเมตร จากท้ังหมด 17.5 กิโลเมตร
งานติดต้ังระบบรางนาไฟฟ้า (Third Rail System) แล้วเสร็จ ประมาณ 15.2 กิโลเมตร จากทั้งหมด 52.7 กิโลเมตร (หรือคิดเป็น ประมาณร้อยละ 29) โดยได้ดาเนินงานติดต้ังบริเวณศูนย์ซ่อมบารุง แล้วเสร็จท้ังหมด เป็นระยะทางประมาณ 10.1 กิโลเมตร และงาน ติดต้ังบริเวณทางวิ่งยกระดับแล้วเสร็จประมาณ 5.1 กิโลเมตร จาก ท้ังหมด 17.5 กิโลเมตร
ทั้งนี้ ยังคงดาเนินงานตรวจสอบส่ิงแวดล้อม งานตรวจสอบ มาตรการความปลอดภัยในการก่อสร้าง มาตรการป้องกันการแพร่ ระบาดเชื้อไวรัส COVID-19 งานจัดจราจร งานติดตั้งป้ายสัญญาณ จราจร และงานประชาสัมพันธ์แจ้งข้อมูลให้ผู้ท่ีได้รับผลกระทบตาม แนวเขตทางทราบอย่างต่อเน่ือง
