สัญญาที่ 4: งานก่อสร้างโครงสร้างทางวิ่งและสถานียกระดับ ช่วงคลองบ้านม้า - สุวินทวงศ์
บรษิ ทั ยนู คิ เอน็ จเิ นยี รงิ่ แอนด์ คอนสตรคั ชนั่ จา กดั (มหาชน) ได้ดาเนินงานโดยมีความก้าวหน้า ณ สิ้นเดือนกันยายน 2564 เท่ากับ ร้อยละ 79.01 จากแผนงานร้อยละ 78.83 เร็วกว่าแผนร้อยละ 0.18 โดยมีงานก่อสร้างที่สาคัญ ได้แก่

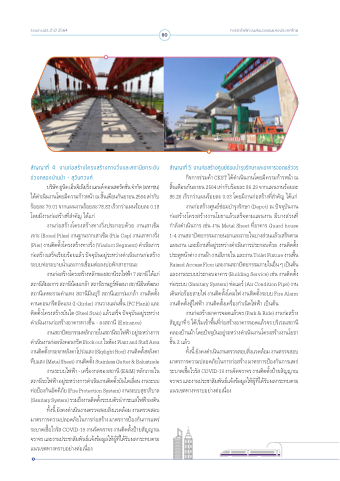

งานก่อสร้างโครงสร้างทางวิ่งประกอบด้วย งานเสาเข็ม เจาะ (Bored Piles) งานฐานรากเสาเข็ม (Pile Cap) งานเสาทางว่ิง (Pier) งานติดตั้งโครงสร้างทางว่ิง (Viaduct Segment) ดาเนินการ ก่อสร้างเสร็จเรียบร้อยแล้ว ปัจจุบันอยู่ระหว่างดาเนินงานก่อสร้าง ระบบท่อระบายน้าและการเชื่อมต่อลงบ่อพักสาธารณะ
งานก่อสร้างโครงสร้างหลักของสถานีรถไฟฟ้า 7 สถานี ได้แก่ สถานีสัมมากร สถานีน้อมเกล้า สถานีราษฎร์พัฒนา สถานีมีนพัฒนา สถานีเคหะรามคาแหง สถานีมีนบุรี สถานีแยกร่มเกล้า งานติดตั้ง คานคอนกรีตอัดแรง (I-Girder) งานวางแผ่นพื้น (PC Plank) และ ติดต้ังโครงสร้างบันได (Steel Stair) แล้วเสร็จ ปัจจุบันอยู่ระหว่าง ดาเนินงานก่อสร้างอาคารทางข้ึน - ลงสถานี (Entrance)
งานสถาปัตยกรรมหลักภายในสถานีรถไฟฟ้า อยู่ระหว่างการ ดาเนินงานก่อผนังคอนกรีต Block out ในห้อง Plant and Staff Area งานติดตั้งกระจกหลังคาโปร่งแสง (Skylight Roof) งานติดตั้งหลังคา ทึบแสง (Metal Sheet) งานติดตั้ง Stainless Gutter & Balustrade
งานระบบไฟฟ้า - เครื่องกลของสถานี (E&M) หลักภายใน สถานีรถไฟฟ้า อยู่ระหว่างการดาเนินงานติดตั้งบันไดเลื่อน งานระบบ ท่อป้องกันอัคคีภัย (Fire Protection System) งานระบบสุขาภิบาล (Sanitary System) รวมถึงงานติดตั้งระบบตัวนากระแสไฟฟ้าลงดิน
ทั้งน้ี ยังคงดาเนินงานตรวจสอบสิ่งแวดล้อม งานตรวจสอบ มาตรการความปลอดภัยในการก่อสร้าง มาตรการป้องกันการแพร่ ระบาดเชื้อไวรัส COVID-19 งานจัดจราจร งานติดตั้งป้ายสัญญาณ จราจร และงานประชาสัมพันธ์แจ้งข้อมูลให้ผู้ที่ได้รับผลกระทบตาม แนวเขตทางทราบอย่างต่อเน่ือง
สัญญาท่ี 5: งานก่อสร้างศูนย์ซ่อมบารุงรักษาและอาคารจอดแล้วจร
กิจการร่วมค้า CKST ได้ดาเนินงานโดยมีความก้าวหน้า ณ สิ้นเดือนกันยายน 2564 เท่ากับร้อยละ 86.29 จากแผนงานร้อยละ 86.26 เร็วกว่าแผนร้อยละ 0.03 โดยมีงานก่อสร้างท่ีสาคัญ ได้แก่
งานก่อสร้างศูนย์ซ่อมบารุงรักษา (Depot) ณ ปัจจุบันงาน ก่อสร้างโครงสร้างงานโยธาแล้วเสร็จตามแผนงาน มีบางส่วนที่ กาลังดาเนินการ เช่น งาน Metal Sheet ท่ีอาคาร Guard house 1-4 งานสถาปัตยกรรมภายนอกและภายในบางส่วนแล้วเสร็จตาม แผนงาน และมีงานท่ีอยู่ระหว่างดาเนินการประกอบด้วย งานติดต้ัง ประตูหน้าต่าง งานฝ้า งานสีภายใน และงาน Toilet Fixture งานพ้ืน Raised Access Floor และงานสถาปัตยกรรมภายในอ่ืน ๆ เป็นต้น และงานระบบประกอบอาคาร (Building Service) เช่น งานติดต้ัง ท่อระบบ (Sanitary System) ท่อแอร์ (Air Condition Pipe) งาน เดินท่อร้อยสายไฟ งานติดตั้งโคมไฟ งานติดตั้งระบบ Fire Alarm งานติดตั้งตู้ไฟฟ้า งานติดตั้งเครื่องกาเนิดไฟฟ้า เป็นต้น
งานก่อสร้างอาคารจอดแล้วจร (Park & Ride) งานก่อสร้าง สัญญาที่ 5 ได้เร่ิมเข้าพ้ืนท่ีก่อสร้างอาคารจอดแล้วจร บริเวณสถานี คลองบ้านม้า โดยปัจจุบันอยู่ระหว่างดาเนินงานโครงสร้างงานโยธา ชั้น 2 แล้ว
ทั้งนี้ ยังคงดาเนินงานตรวจสอบสิ่งแวดล้อม งานตรวจสอบ มาตรการความปลอดภัยในการก่อสร้าง มาตรการป้องกันการแพร่ ระบาดเชื้อไวรัส COVID-19 งานจัดจราจร งานติดตั้งป้ายสัญญาณ จราจร และงานประชาสัมพันธ์แจ้งข้อมูลให้ผู้ท่ีได้รับผลกระทบตาม แนวเขตทางทราบอย่างต่อเน่ือง
